10月12日凌晨3点,当广大人民群众还沉浸在睡梦中的时候,北海供电局输电线路抢修人员却奋战在一线,处理重大线路缺陷,成功化解了停限电风险,用实际行动彰显了万家灯火,南网情深的南方电网品牌形象。
原来,这是在220千伏盐田站线路接入系统工程停电施工Ⅴ级电网风险管控期间,输电人员在特巡特维中及时发现了220千伏久冲线210号杆塔中项大号杆侧跳线引流板发热93.2°C的重大缺陷。由于施工期间北海网区的供电能力只有94.5万千瓦,如果不能及时处理该缺陷,供电可靠性将进一步降低,等到白天全市的用电负荷上升之后,极有可能造成北海市部分地区停限电的后果,严重影响部分市民的正常生产生活。为此,广西电网公司及北海供电局高度重视,经过认真分析、严密测算后,决定在用电负荷最低的凌晨三点至六点期间进行缺陷处理,尽可能减少对广大市民正常用电的影响。

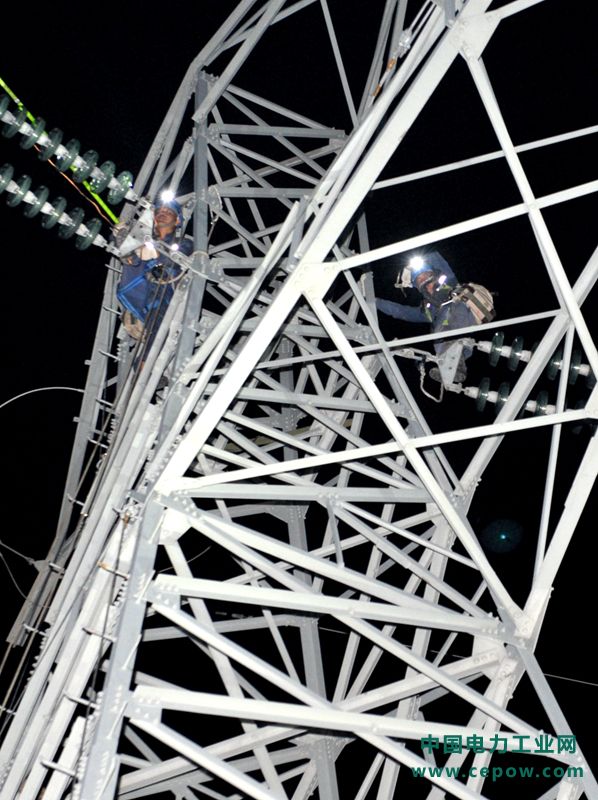

该局安排了精兵强将对缺陷进行处理,相关局领导和安监、设备部门负责人也到现场,全程对作业风险进行管控。工作现场,因为在水田地里,到处都是看得见看不见的水洼、齐腰高的杂草和嗡嗡作响的蚊子,抢修人员克服困难,在几盏大功率现场作业灯的照射下,利索的爬上了铁塔,来到隐患点,发现原来是因为线夹的导电膏老化,导致接触电阻过大,从而造成局部发热。只见工作人员锉刀反复打磨引流板接头处,摸上去感觉平整后再用细的砂纸进行抛光,接着涂上一层新的导电膏,重新对线夹进行紧固。
经过一个多小时的紧张处理,此项重大缺陷处理完毕,杆上的工作人员开始陆续在灯光的照射下,有序下杆。当日10点33分,待线路运行稳定一段时间后,工作人员再次对线路进行红外测温,温度显示21.6摄氏度,线路恢复恢复正常运行,成功化解了停限电风险。
据了解,220千伏盐田站作为铁山港工业园区的重要供电变电站,该变电站建成投运后,将有效提高铁山港区的供电能力,满足大项目用电。10月8日至30日,220千伏盐田变电站将进行接入电网工程施工,需对北海电厂连接广西主电网的3条220千伏线路分阶段轮流开展停电施工,期间北海电网的供电能力将有所下降。为防范工程施工期间的电网运行风险,北海供电局采取了一系列防控措施,全力确保北海电网的安全稳定运行及电力的可靠供应。
